儲能PCS供應告急,匯川技術50GW西安儲能基地適時投產。
▋儲能PCS供應緊張

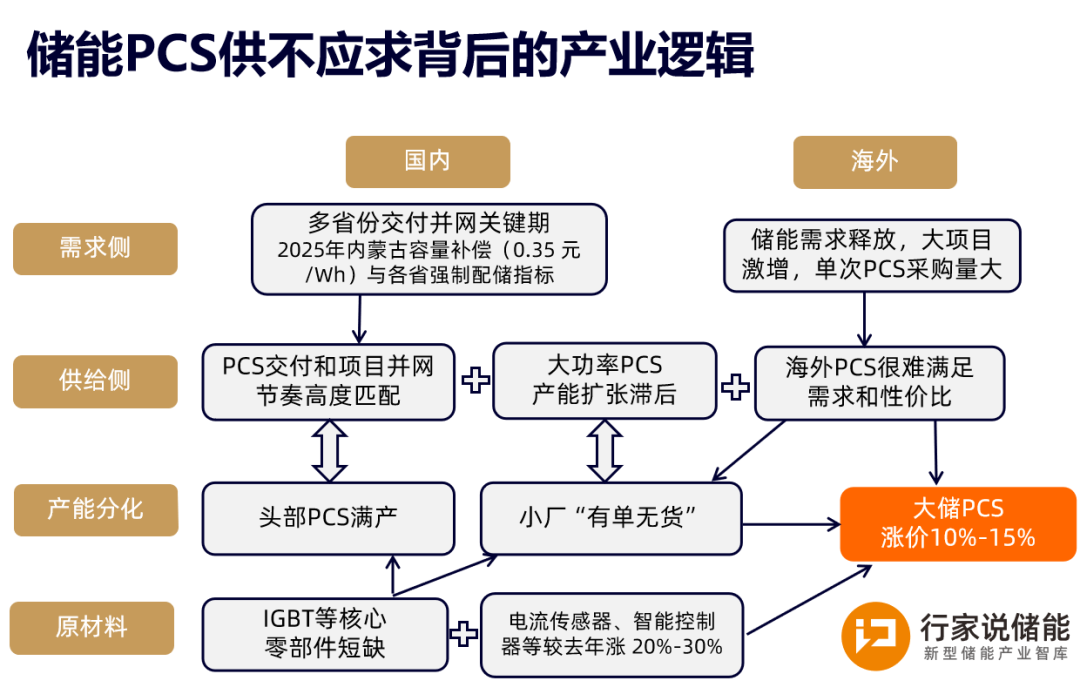

臨近年末,儲能行業迎來項目并網高峰期,帶動PCS進入旺盛發貨期。然而,供應端面臨雙重壓力,一方面,上游IGBT等核心零部件短缺,全球工業級 IGBT 產能增速僅 15%,遠低于儲能需求增速;另一方面,大功率PCS產能擴張滯后,而且單條2.5GW產線投產周期達12-18個月,而核心貼片機依賴進口,交貨周期達8個月。多重因素導致當前儲能PCS整體供應趨于緊張。
從供給側來看,頭部企業產能滿載運行,如陽光電源、華為數字能源、南瑞繼保等產能利用率普遍超過90%;上能電氣揚州基地11月排產達11.7GW,產能利用率達98%,接近滿產。相比之下,部分中小廠商受制于IGBT模塊超20周的交期,陷入“有單無貨”的被動局面。產能分化之下,構網型PCS交貨周期較常規產品延長2–3周,部分訂單已排至2026年上半年。

就業內調研數據顯示,大機型(≥3.45 MW)PCS 交付周期由 45 天拉長至 75 天,結構性缺貨帶來約2分錢溢價空間。價格方面,自9月以來國內外大儲PCS普遍上漲10%–15%,其中國內近期漲幅約1分/W(約14%)。目前一線品牌已調價5%–10%,二三線廠商暫持觀望。
儲能PCS供應瓶頸進一步蔓延至新興市場。以印度REPLUS Engitech為例,該公司于10月底推出RE5K液冷儲能系統后,即面臨PCS采購難題,導致首批20套系統交付被迫延期。據其透露,印度本土缺乏成熟的高功率PCS供應商,而進口產品交貨周期已從3個月延長至6個月。

▋破局!匯川技術50GW儲能PCS投產
面對當前供應困局,短期來看,頭部企業擴產與跨界力量入場成為緩解壓力的關鍵。
11月17日,匯川技術西安儲能基地正式投產,基地年設計產能50GW,將躋身全球儲能PCS單體工廠第一梯隊。產品生產周期僅需3天,領先行業平均水平10%。
